Upaya Texas untuk memulai kekuatan berbahan bakar gas baru tersandung

5


Tautan Jalur Breadcrumb

Bisnis PMN

Pengembang keluar dari program negara atas ketidakpastian biaya dan penundaan rantai pasokan.

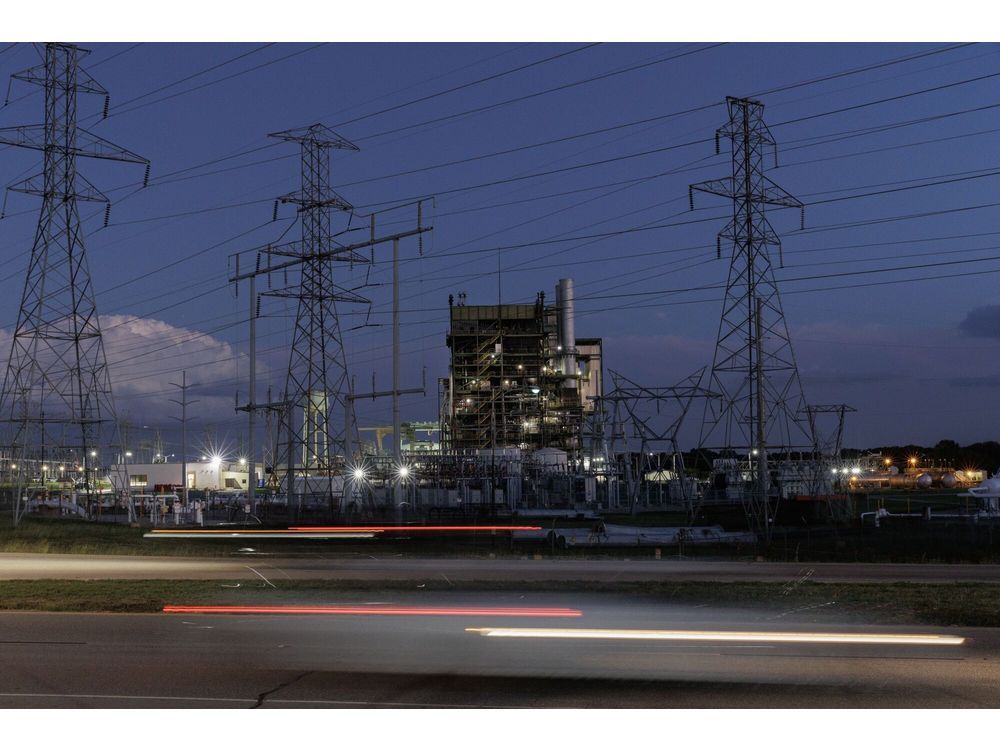

Stasiun pembangkit Handley Energy Constellation di Fort Worth, Texas.Stasiun pembangkit Handley Energy Constellation di Fort Worth, Texas. Foto oleh Shelby Tauber /Bloomberg

Konten artikel

(Bloomberg)-Eksperimen Texas untuk mendanai pembangkit listrik pembakaran gas alam baru dengan pinjaman publik $ 5 miliar goyah karena beberapa fasilitas yang diusulkan putus, mengancam upaya negara untuk memenuhi meningkatnya permintaan listrik.

Konten artikel

Konten artikel

Bersama -sama, proyek -proyek yang telah meninggalkan program dapat menghasilkan 4,6 gigawatt listrik – cukup untuk sekitar satu juta rumah Texas. Pengembang mengatakan bahwa bahkan dengan pinjaman berbunga rendah dari negara, proyek mereka tidak lagi pensil karena ketidakpastian biaya dan masalah pengadaan peralatan. Beberapa juga telah menyalahkan tenggat waktu dan persyaratan yang ketat dari program tersebut.

Iklan 2

Konten artikel

Dana tersebut disebut-sebut oleh anggota parlemen sebagai cara untuk memulai pengembangan tanaman gas pada saat tenaga surya dan angin murah telah memangkas harga listrik grosir negara bagian, mengurangi potensi keuntungan bagi pembangkit baru.

“Ketika Anda memiliki harga nol atau negatif untuk kekuasaan, sangat sulit untuk dibangun,” kata Jim Burke, kepala eksekutif Vistra Corp., pada sebuah konferensi yang diadakan oleh Asosiasi Pasokan Tenaga Listrik pada hari Rabu di Washington, DC. Dua proyek Vistra sedang dipertimbangkan untuk pinjaman Texas.

Ini adalah kemunduran tak terduga untuk Dana Energi Texas, upaya yang diawasi ketat untuk memenuhi permintaan daya yang cepat dengan gas alam. Anggota parlemen negara bagian menetapkan dana tersebut dengan dukungan pemilih pada tahun 2023, karena populasi dan ekonomi yang berkembang mendorong tuntutan listrik ke catatan baru dan pasokan yang tegang. Gelombang pusat data yang direncanakan – beberapa dari mereka membutuhkan kekuatan sebanyak kota kecil – yang dijanjikan lebih cepat pertumbuhan yang akan datang. Meskipun Texas membanggakan diri pada pendekatan “semua hal di atas” terhadap energi, tidak secara resmi mendukung satu sumber daripada yang lain, pendukung dana itu mengatakan gas diperlukan untuk menghasilkan tenaga dalam jumlah besar di sepanjang waktu, tanpa variabilitas matahari dan angin.

Konten artikel

Iklan 3

Konten artikel

Upaya ini awalnya menarik 72 aplikasi proyek, jauh lebih banyak daripada yang bisa didanai. Dari kumpulan itu, regulator dengan Komisi Utilitas Publik Texas memilih 17 proyek – yang mampu menghasilkan total 9,8 gigawatt – untuk bergerak maju ke uji tuntas. Namun, beberapa hari kemudian, mereka menolak salah satu proyek terbesar-1,3-gigawatt dari Aegle Power-karena perusahaan bernama raksasa utilitas Nextera Energy Inc. sebagai sponsor tanpa sepengetahuan atau persetujuan Nextera, menurut pengajuan.

Program ini menderita pukulan ganda minggu lalu ketika Constellation Energy Corp, produsen listrik independen AS terbesar berdasarkan nilai pasar, dan Wattbridge Energy, pengembang swasta terkemuka pembangkit gas di Texas, menarik hampir 2 gigawatt proyek dari pertimbangan. Constellation mengatakan tanaman 300 megawatt di barat daya Dallas menghadapi terlalu banyak ketidakpastian biaya di sekitar izin udara yang tertunda. Wattbridge mengatakan program pinjaman itu sendiri menambah risiko dan biaya.

PUC telah mengganti beberapa proyek hanya untuk melihat lebih banyak tarik keluar. Sekarang ada 16 proposal yang ditinjau secara aktif untuk pinjaman hampir $ 4,5 miliar, kata juru bicara PUC Ellie Breed dalam email. Dari kumpulan aplikasi proyek asli, 12% telah ditarik atau ditolak. Dari mereka yang diundang ke dalam uji tuntas, hampir sepertiga telah jatuh.

Iklan 4

Konten artikel

Analis Citigroup Inc., dalam catatan penelitian minggu ini, mengatakan dana itu “berantakan” dan mempertanyakan apakah negara akan menambah banyak generasi gas. “Kami berharap beberapa pengembang tenaga gas lagi menghapus diri mereka dari TEF,” tulis analis Ryan Levine dan Amber Zhao.

Texas adalah mikrokosmos dari debat yang berkecamuk di seluruh negeri tentang cara terbaik untuk memenuhi meningkatnya permintaan listrik, didorong oleh booming pusat data dan elektrifikasi mobil dan pabrik. Pengembang pusat data memerlukan akses ke lebih banyak listrik daripada infrastruktur saat ini dapat dengan mudah disediakan, sehingga mereka mencari lokasi di mana persediaan baru dapat dengan cepat dibawa secara online. “Kecepatan ke pasar adalah faktor utama,” kata Aaron Tinjum, wakil presiden energi dari kelompok perdagangan koalisi pusat data, pada konferensi Asosiasi Pasokan Tenaga Listrik.

Dana Energi Texas kontroversial sejak awal. Para kritikus mempertanyakan fokusnya pada gas alam setelah banyak tanaman gas yang ada di negara bagian itu gagal selama badai musim dingin 2021 yang parah, memicu pemadaman luas yang meluas. Namun, anggota parlemen Texas diharapkan menggandakan ukuran dana selama sesi mereka saat ini.

Insentif tidak perlu mempercepat proyek. Begitu sedikit pabrik berbahan bakar gas yang dibangun di AS dalam beberapa tahun terakhir sehingga produsen turbin menurunkan kapasitas produksi mereka, kata Andrew Warach, chief executive officer pengembang baterai Spearmint Energy. Baik Siemens Energy AG dan Ge Vernova Inc. telah memperingatkan waktu tunggu multi-tahun untuk turbin. “Butuh waktu yang sangat lama bagi rantai pasokan untuk mengejar ketinggalan,” kata Warnanch.
